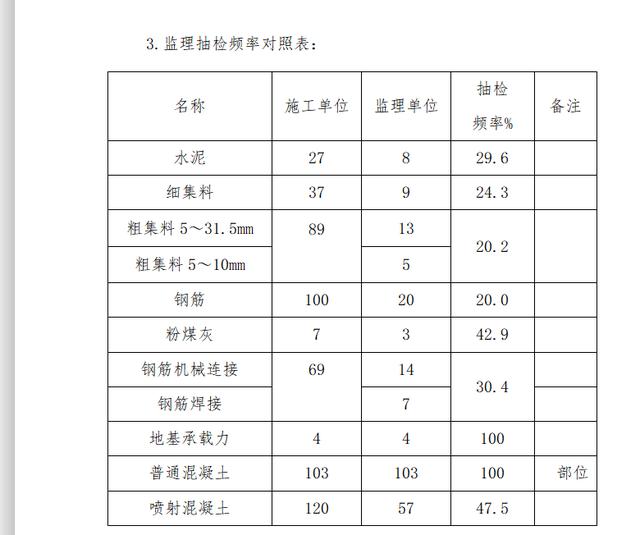

工地试验室12月份试验专题会议汇报材料 人员情况: 2个部门2名员工,1名助理,共5人。 (二)上月工作计划完成情况: 1.按抽检频率完成原材料和半成品的检验,水泥原材料抽检4次;细骨料取样6次;原钢筋抽样检验11次;机械连接取样7次;飞灰取样两次;对粗骨料(5 ~ 31.5 mm)取样8次,对粗骨料(5 ~ 10 mm)取样2次;地基承载力是5倍。 2.按取样频率完成103组水泥混凝土抗压强度试件,其中普通混凝土试件60组,C25喷射混凝土试件43组,全部合格。混凝土取样频率已按要求全覆盖。 (三)本月工作完成情况: 1.按抽检频率完成原材料和半成品的检验,水泥原材料抽检8次;细骨料取样9次;原钢筋抽样检验20次;钢筋的机械连接应取样21次;飞灰取样3次;粗骨料(5 ~ 31.5 mm)抽检13次,其中1次压碎值不合格,粗骨料(5 ~ 10 mm)抽检5次。地基承载力4次,二衬混凝土回弹强度检测2次,路基压实度现场检测25次。 2.按取样频率完成了160组水泥混凝土抗压强度试件,其中普通混凝土试件103组,C25喷射混凝土试件57组,全部通过试验。 3.监督抽查频率对照表:
(四)自开工以来的累计完工量: 1.按抽检频次完成原材料和半成品检验,水泥原材料抽检27次;细骨料取样37次;原钢筋取样115次;钢筋机械连接抽检49次;钢筋焊接抽样检验23次;粗骨料(5 ~ 31.5 mm)取样41次,粗骨料(5 ~ 10 mm)取样22次,粉煤灰取样18次;混凝土抗渗试验取样3次。 2.完成水泥混凝土抗压强度试件479组,其中普通混凝土试件259组,C25喷射混凝土试件220组。 3.完成4次现场检查,其中回弹抽检10次;地基承载力测试15次;土工标准击实试验18次,击实试验25次;核实水泥混凝土(无粉煤灰)配合比:C30水下、C35泵送、C35普通、5水泥砂浆及灌浆配合比;已批准C15普通、C20、C25、C30普通、C30水下、C30泵送、C35泵送、C40泵送、C40细石共9个,其他施工单位配合比暂无上报数据。 (5)下月工作计划: 1.根据施工单位的原材料进场情况,合理安排取样频率。 2.督促施工单位申报新的饲料来源,核实配合比,上报数据。 3.根据现场施工完成进度,督促施工单位上报路基标准试验。 (6)需要解决的问题: 不 |
